La Cooperativa Eléctrica de Monte Hermoso llevará adelante una nueva obra de infraestructura destinada a modernizar la red que abastece al centro comercial y turístico de la ciudad.
En diálogo con Noticias Monte Hermoso, el gerente de la entidad, Nicolás Fagioli, explicó los alcances del proyecto denominado “Red subterránea de media tensión – Anillado zona centro”.
“No se trata de cambiar todas las conexiones del centro, sino el cable troncal que alimenta a todo el sector”, aclaró Fagioli. La intervención se realizará sobre la red de 13,2 kV y comprenderá aproximadamente 3.000 metros.
El sistema eléctrico de la ciudad parte de la estación de TRANSBA, desde donde se distribuyen cuatro alimentadores. El número 3 llega por la avenida Bahía Blanca hasta la estación transformadora ubicada en la intersección con Pedro de Mendoza. Desde ese punto comienza el tendido subterráneo que abastece al sector céntrico.
La línea actualmente en funcionamiento fue instalada hace entre 30 y 35 años y se encuentra desarrollada principalmente debajo de las veredas. Además del deterioro propio del paso del tiempo, la infraestructura debe responder a una demanda muy superior a la existente cuando fue construida.
Fagioli señaló que en las últimas décadas aumentó la cantidad de edificios y se produjo una reconversión de numerosos locales comerciales hacia emprendimientos gastronómicos, que requieren una mayor potencia eléctrica.
“Tenemos que ser previsores ante esa situación”, indicó el gerente, al explicar que la obra busca acompañar el crecimiento urbano y reducir el riesgo de inconvenientes durante los períodos de mayor consumo.
Una nueva traza por la calzada
El nuevo cableado será de mayor sección y su recorrido se desarrollará por la calle. La decisión responde a la falta de espacio y a la cantidad de interferencias existentes debajo de las veredas.
La línea anterior no será retirada, sino que permanecerá en paralelo y podrá utilizarse como respaldo en caso de que resulte necesario.

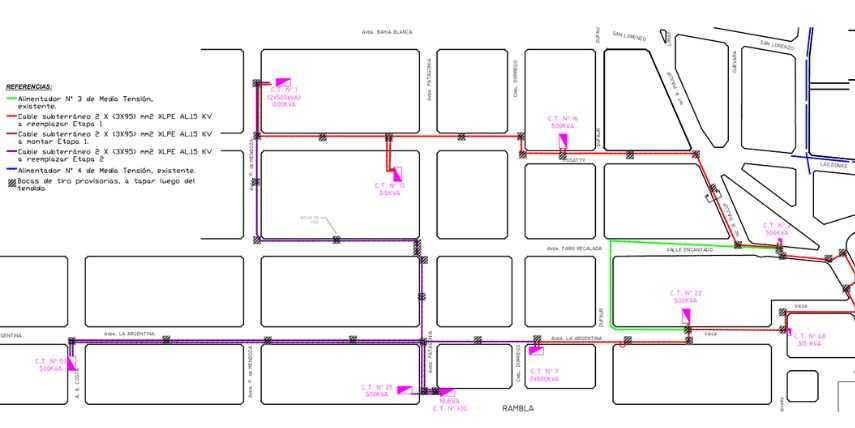

El término “anillado” hace referencia a que el circuito comienza y finaliza en un mismo punto. A lo largo de su recorrido estarán conectadas alrededor de diez cámaras transformadoras, desde las cuales se distribuye la energía hacia los distintos suministros.
Esta configuración permitirá que, si se produce una falla en un tramo, pueda aislarse el sector afectado y abastecer el resto del centro desde el sentido contrario del circuito. De esta manera, se ampliarán las posibilidades de maniobra y se reducirán las zonas alcanzadas por una eventual interrupción.
La obra también contempla la modernización de celdas ubicadas en varias cámaras transformadoras. Estos dispositivos permiten abrir o cerrar el paso de la energía y resultan fundamentales para operar el sistema ante una contingencia.
La obra se completará en una sola intervención
La Cooperativa había evaluado inicialmente dividir los trabajos en dos etapas. Sin embargo, la financiación ofrecida por el contratista y la reducción registrada en el precio de algunos materiales permitieron avanzar con el anillado completo.
Fagioli precisó que solamente el cable necesario representa una inversión cercana a los 450 millones de pesos. También explicó que las celdas constituyen uno de los componentes más costosos de la intervención y que el recambio de una de ellas puede rondar los 100.000 dólares.
El proyecto completo había sido anunciado con una inversión cercana al millón de dólares, afrontada por la Cooperativa. Comprende el reemplazo funcional de la antigua línea y distintas obras complementarias para brindar mayor potencia, estabilidad y capacidad de respuesta a la red eléctrica del centro.
